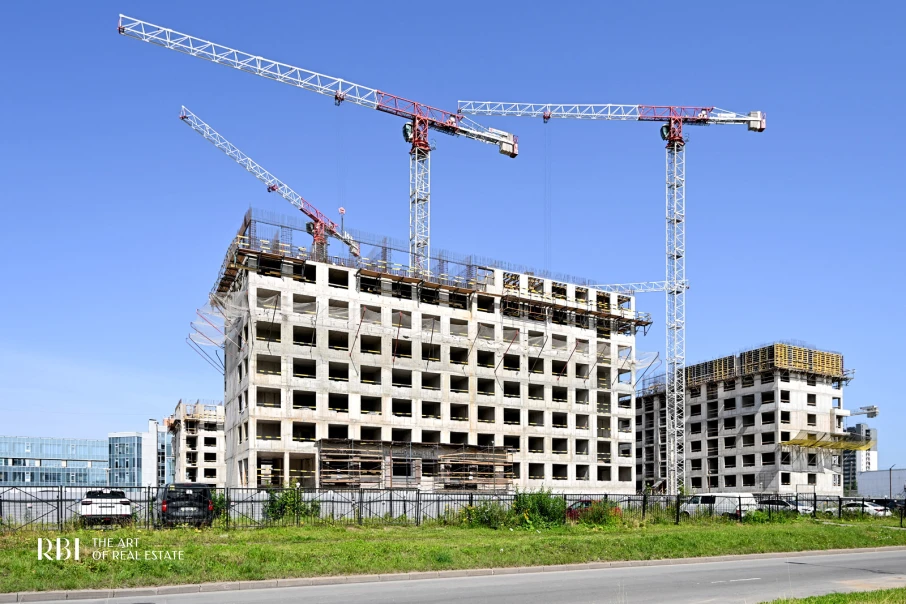

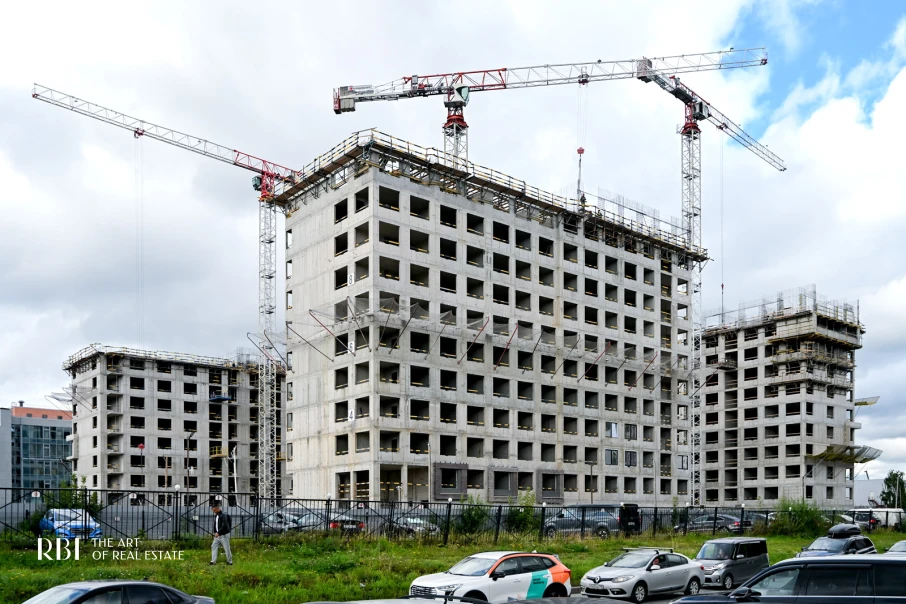

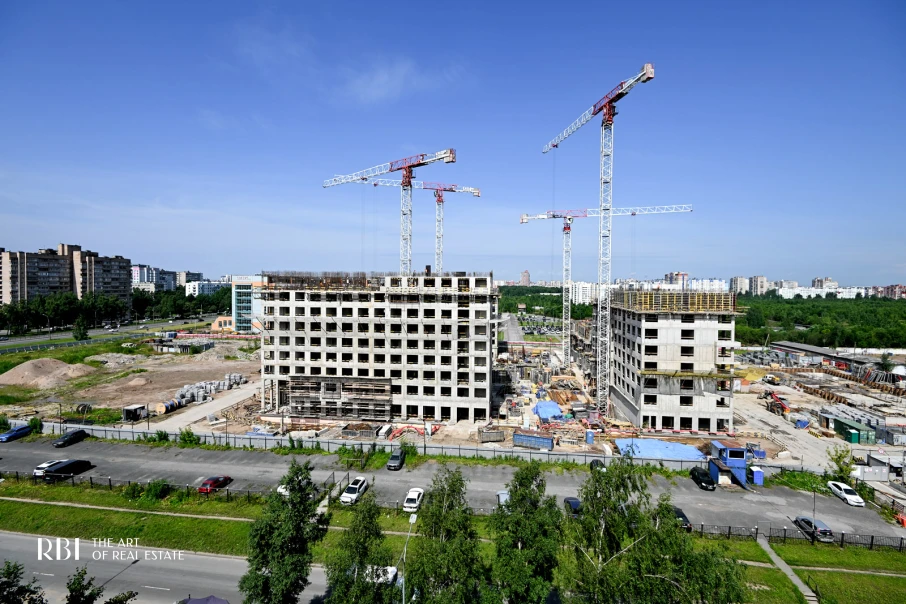

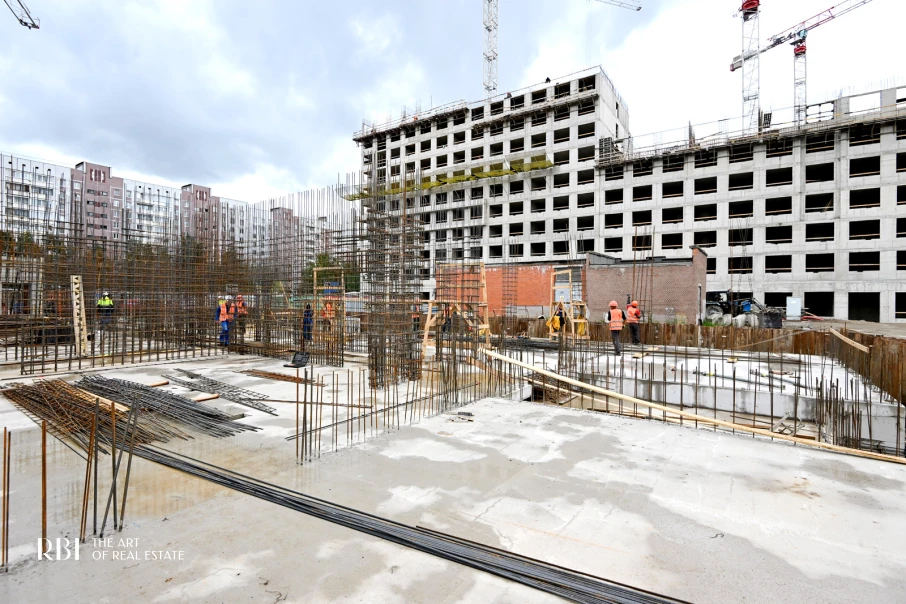

У корпуса 6 готов монолит одиннадцати этажей, идёт двенадцатый, кладка стен дошла до седьмого. Корпус 4 закрыл девять этажей и начал десятый. Вторая секция корпуса 5 возводит одиннадцатый этаж, первая — седьмой. Детский сад начал стены первого этажа. На участке второй очереди начали готовить стройплощадку и временные проезды.

Площадка с высоты, август 2026. Съёмка застройщика. Панораму можно вращать мышью или пальцем.

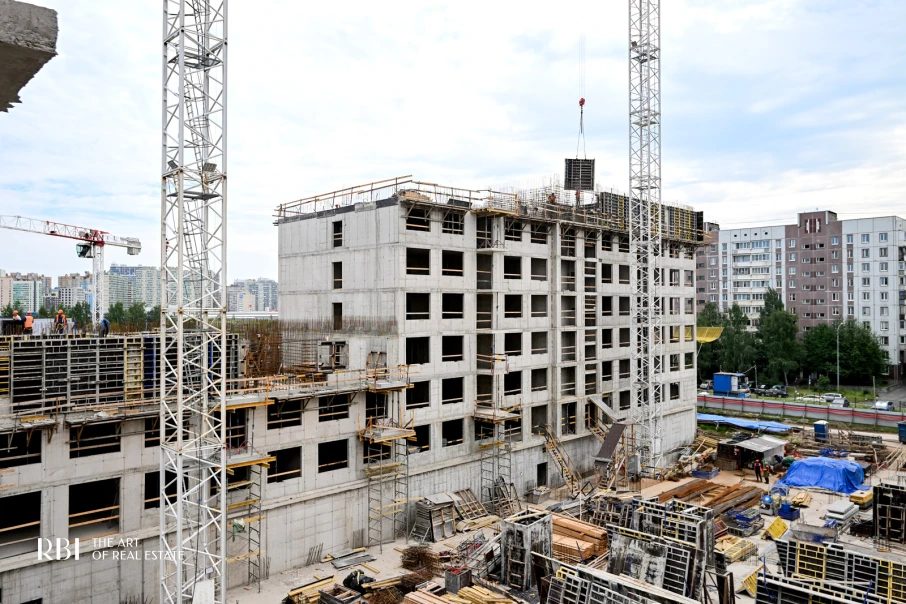

Июль 2026
Корпус 6 начал десятый этаж
В корпусе 6 стены девятого этажа готовы на 90 %, начат десятый. Вторая секция корпуса 5 выполнила восьмой этаж на 70 %, первая начала пятый. Корпус 4 на восьмом этаже. Гидроизоляция подвалов и паркинга готова на 80 %, обратная засыпка котлована — на 73 %, у детского сада подвальный этаж — на 65 %.
Июнь 2026

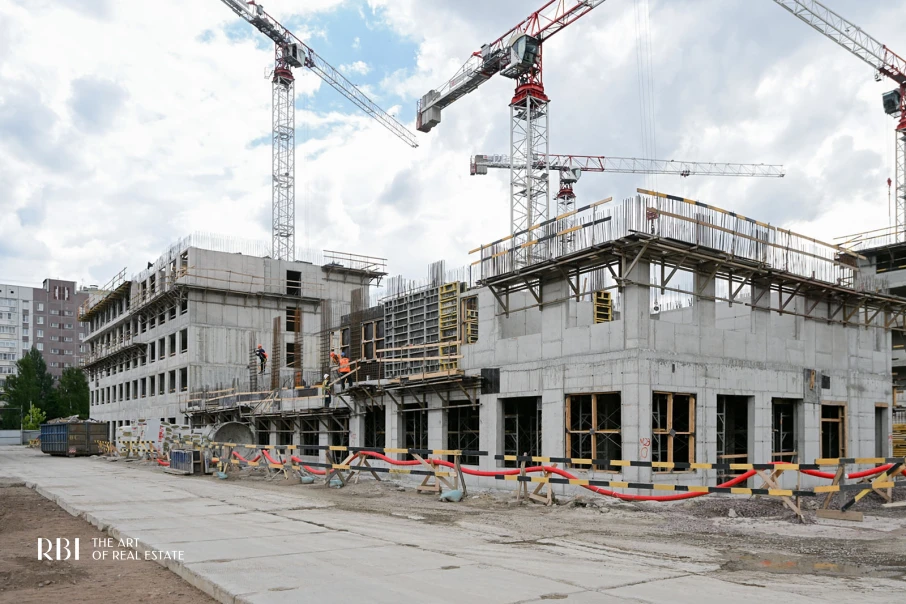

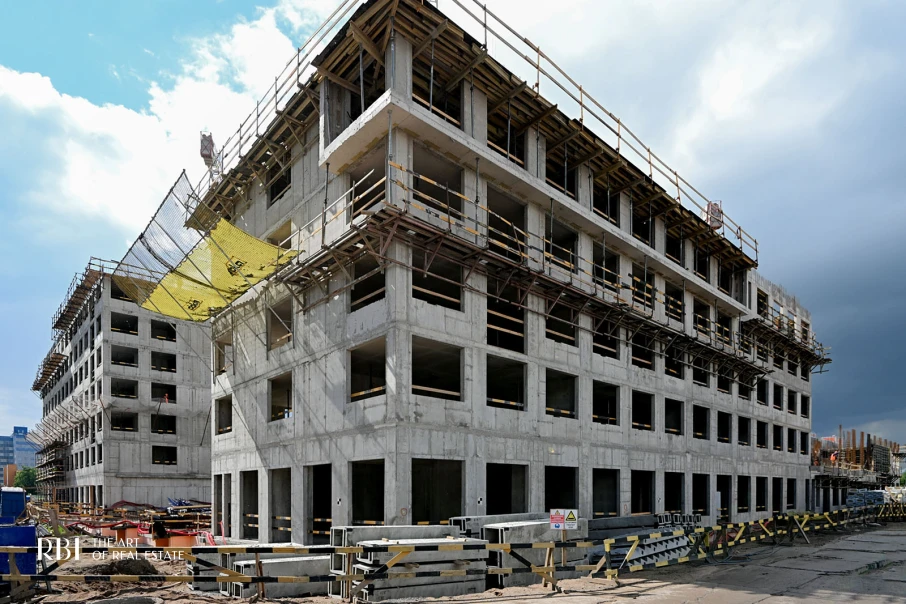

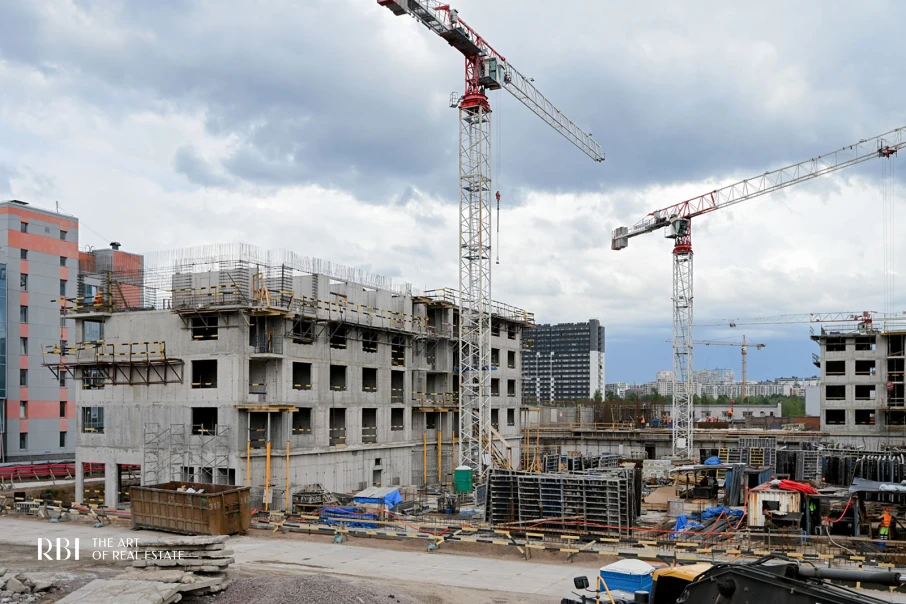

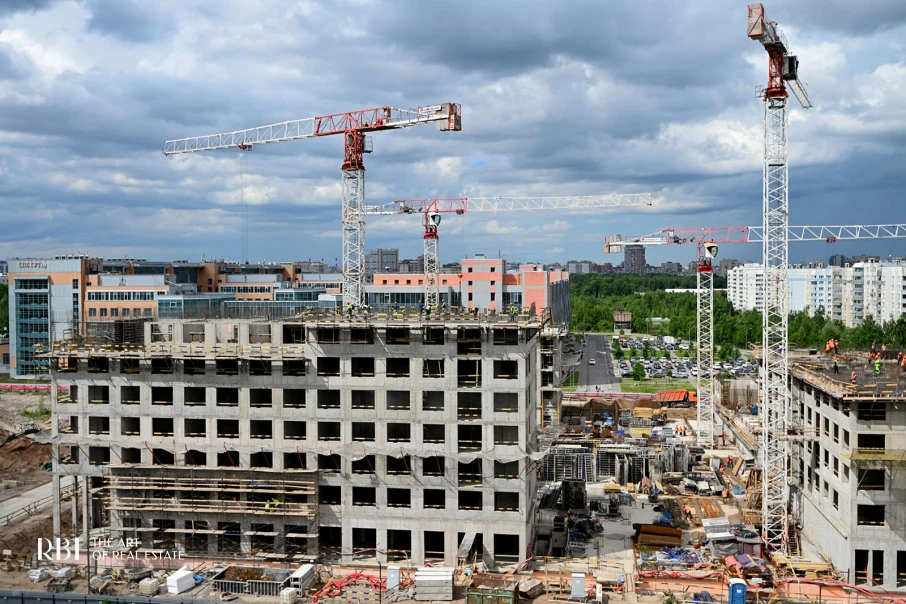

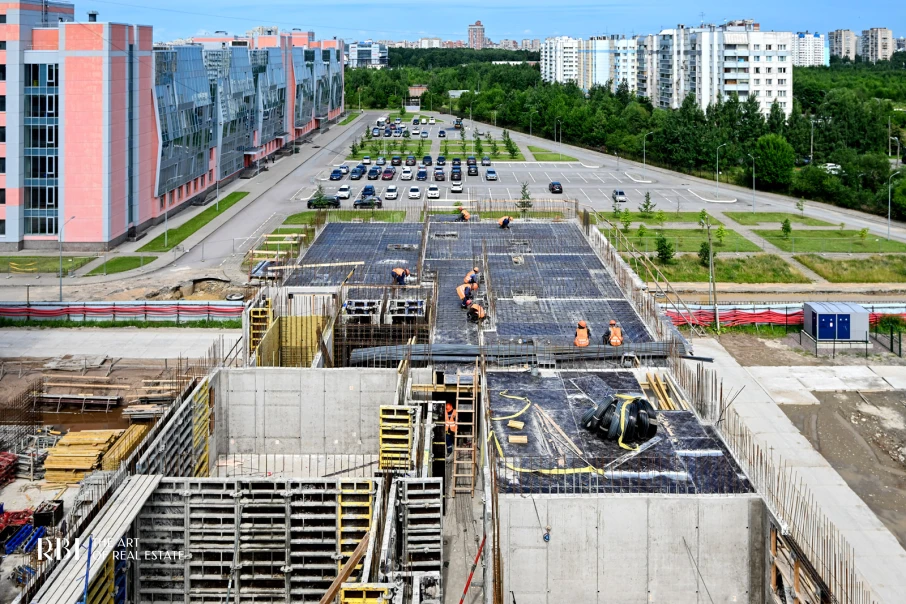

Корпус 6 на седьмом этаже
Корпус 6 закрыл шесть этажей и работает на седьмом и восьмом. У корпуса 4 и второй секции корпуса 5 по пять готовых этажей, начат шестой. Первая секция корпуса 5 на втором этаже. Идут гидроизоляция подвалов и обратная засыпка котлована, у детского сада — стены подвала.

Май 2026

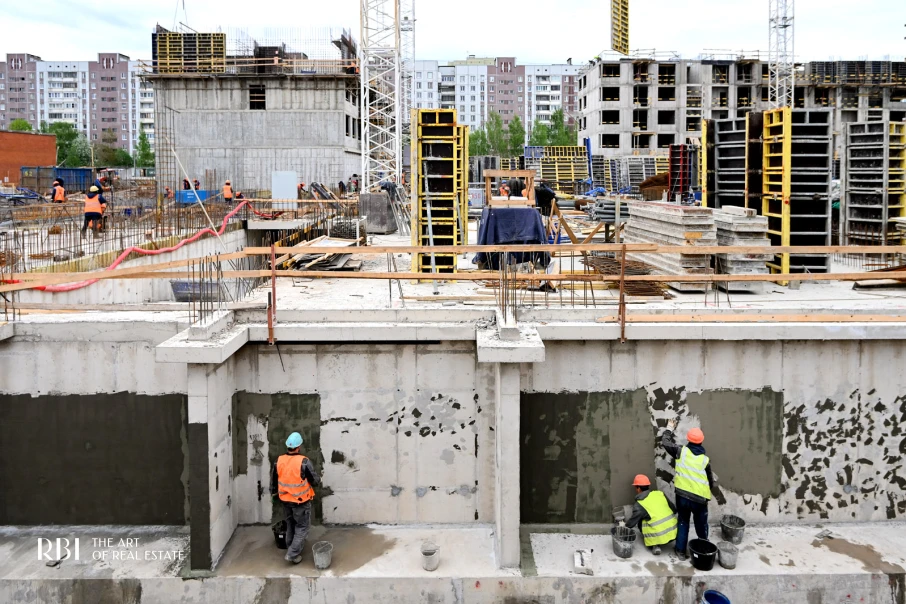

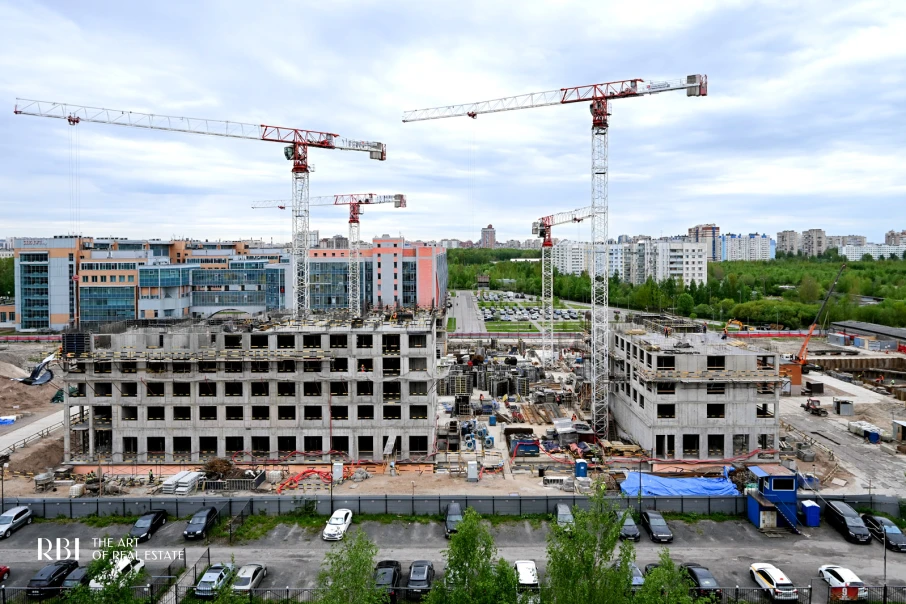

Детский сад получил фундамент

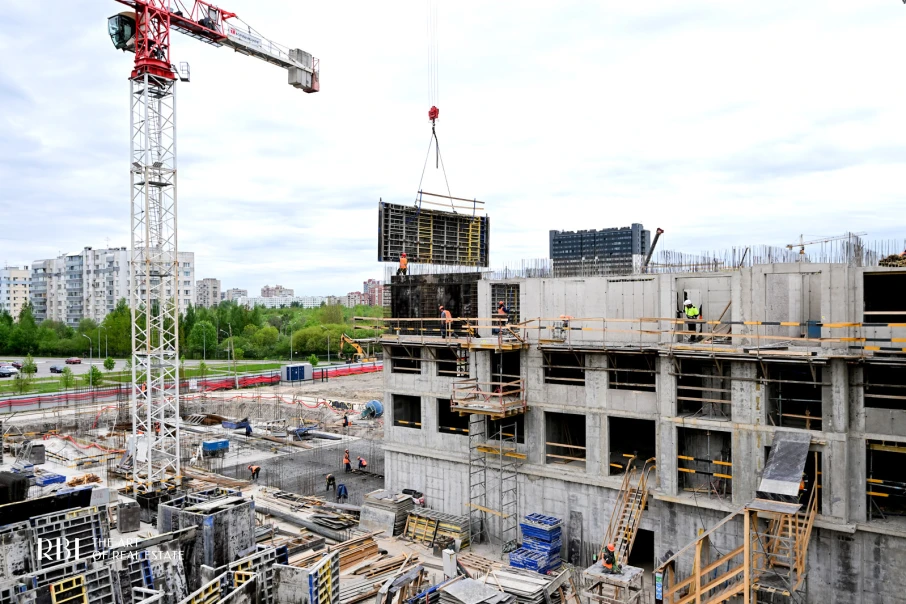

Корпус 4 закрыл три этажа, работает на четвёртом и пятом. Вторая секция корпуса 5 готова на четыре этажа, первая вышла на первый. Корпус 6 возводит шестой этаж. У детского сада выкопан котлован и залита фундаментная плита, начаты стены подвала.

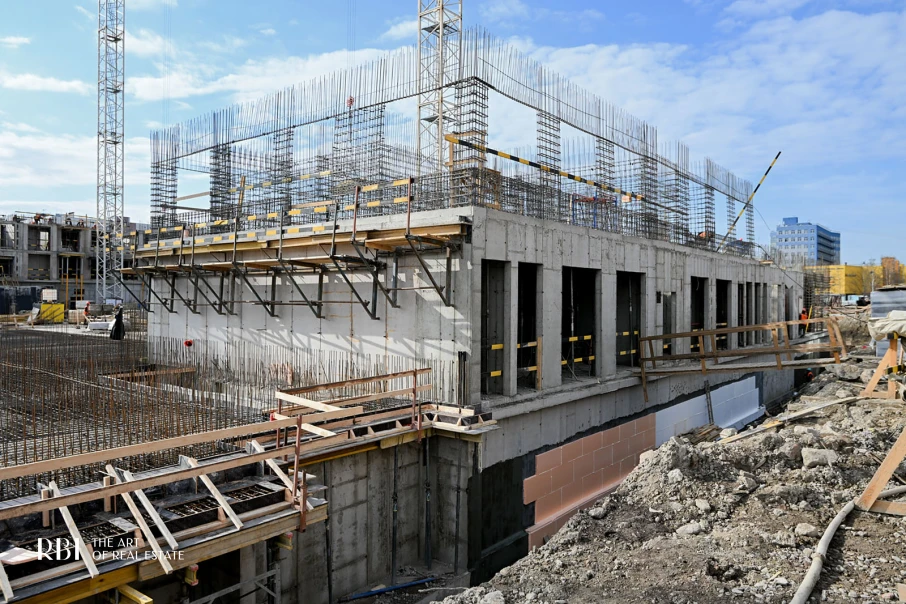

Апрель 2026

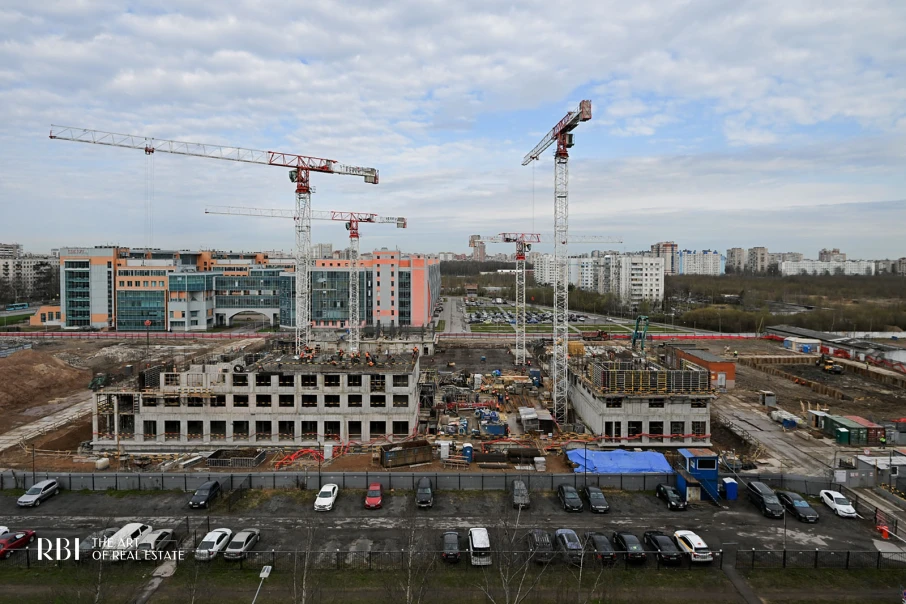

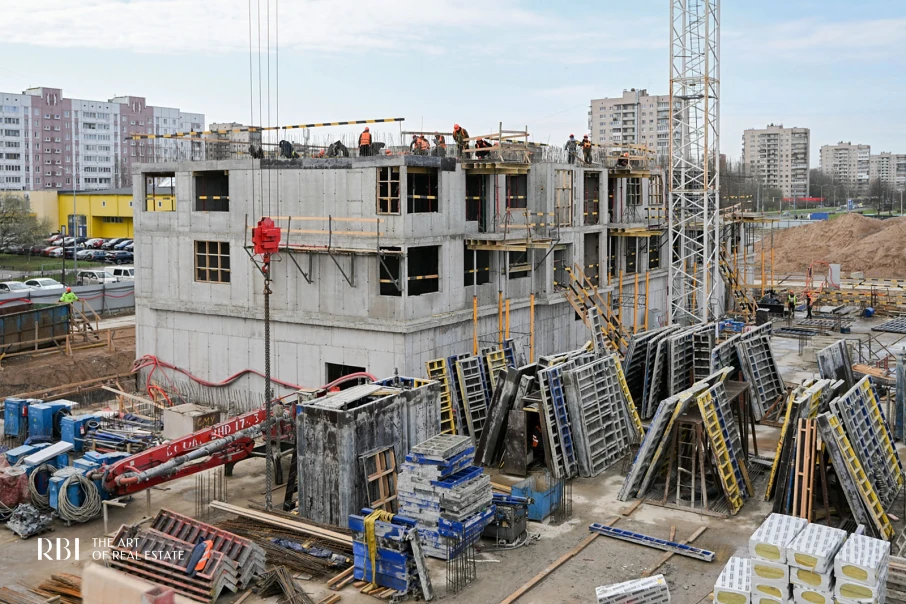

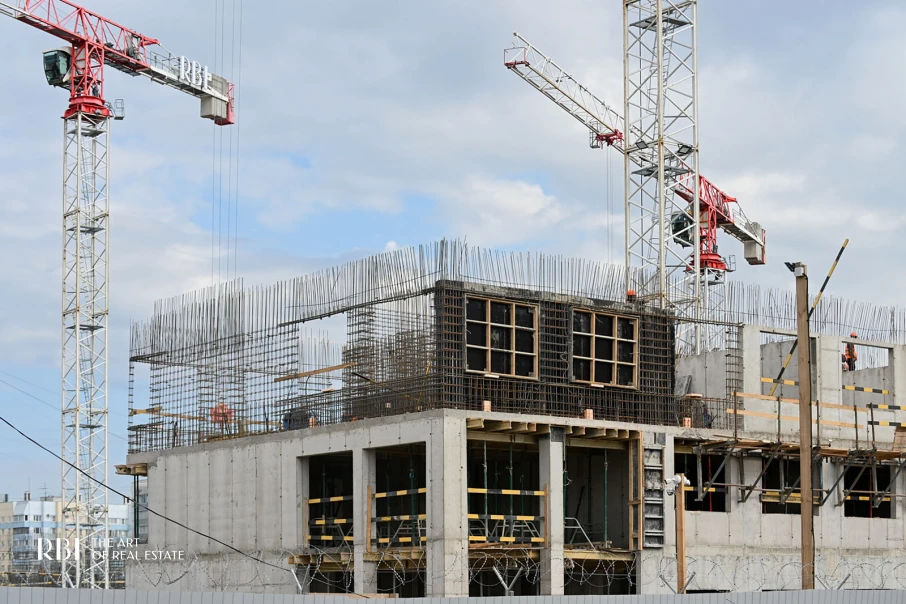

Паркинг закрыт перекрытием
Монолит подземного паркинга закончен целиком, включая плиту покрытия. Корпус 6 поднялся на четвёртый этаж, вторая секция корпуса 5 — на третий, корпус 4 закрыл первый этаж. В первой секции корпуса 5 закончили сваи и котлован, заливают фундамент. У детского сада начали котлован.

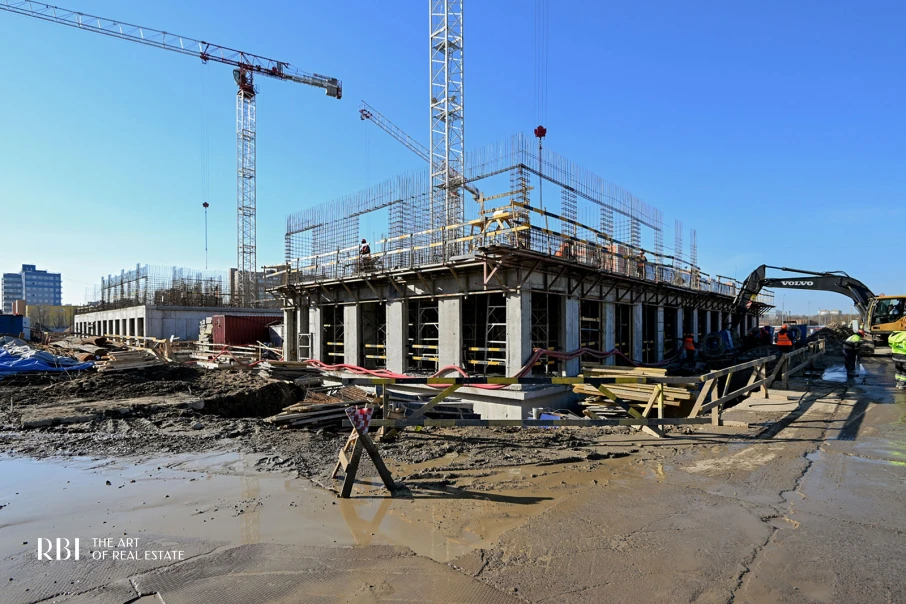

Март 2026

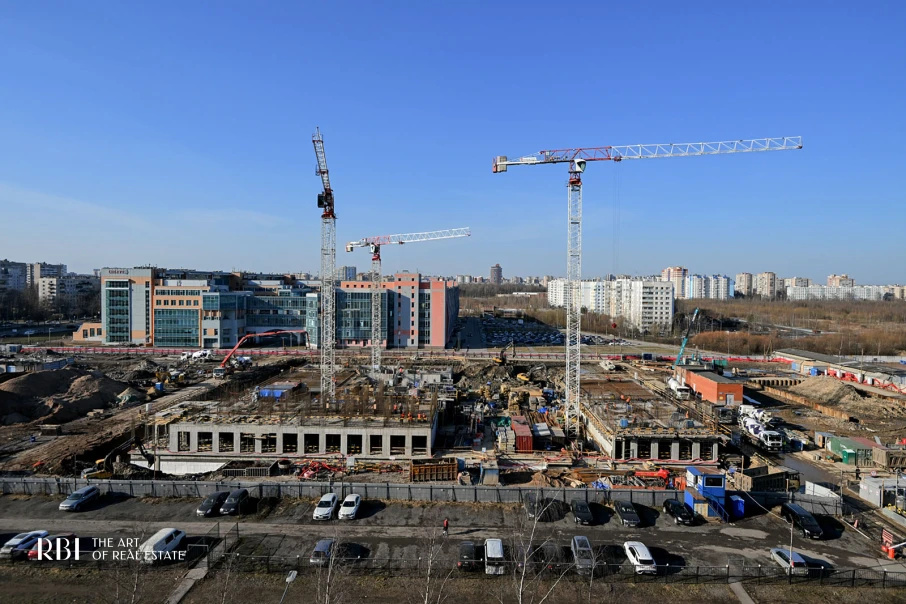

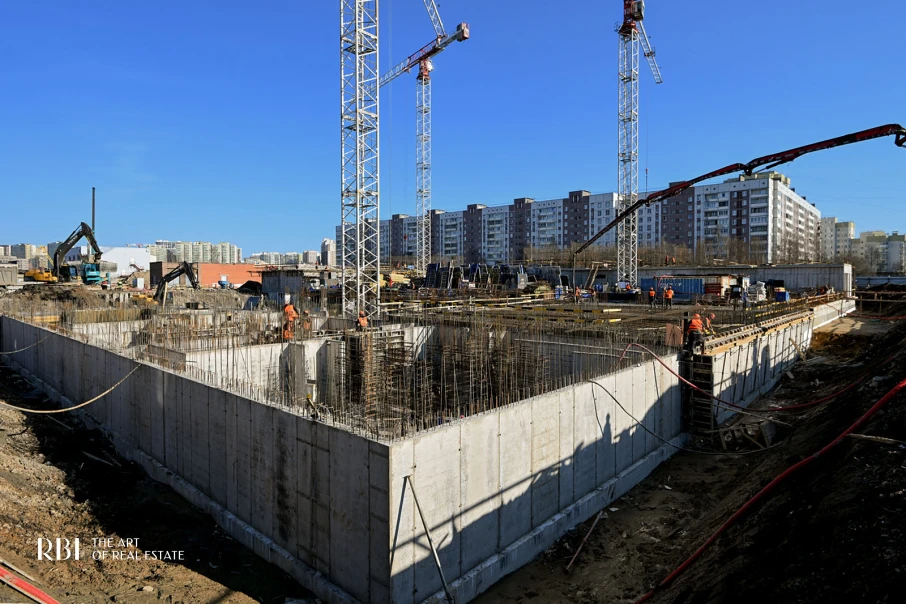

Корпуса 5 и 6 на втором этаже
Вторая секция корпуса 5 и корпус 6 возводят второй этаж. Корпус 4 закончил стены подвала и перекрывает его. В первой секции корпуса 5 ещё идут сваи. В паркинге монтируют стены, колонны и перекрытие. У детского сада погружён шпунт.
Февраль 2026

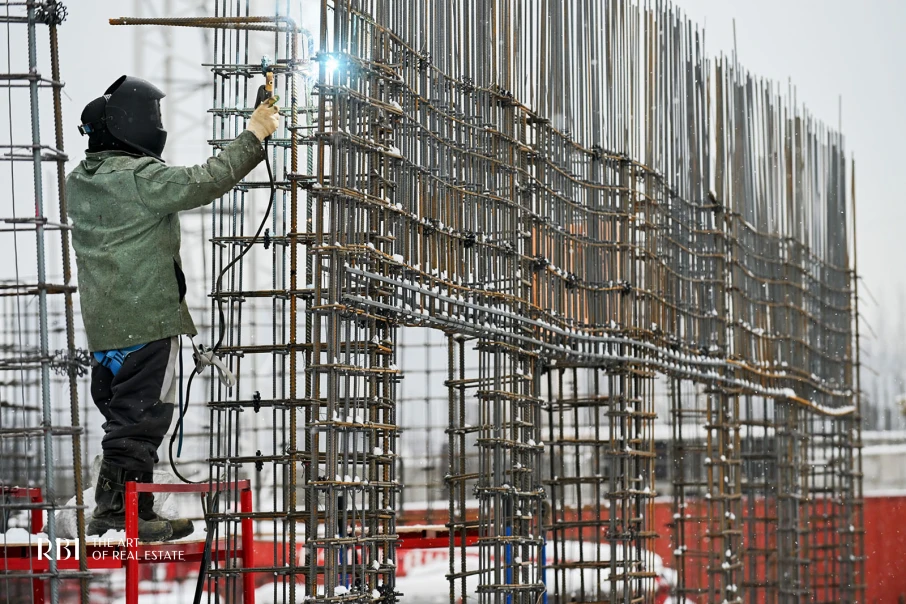

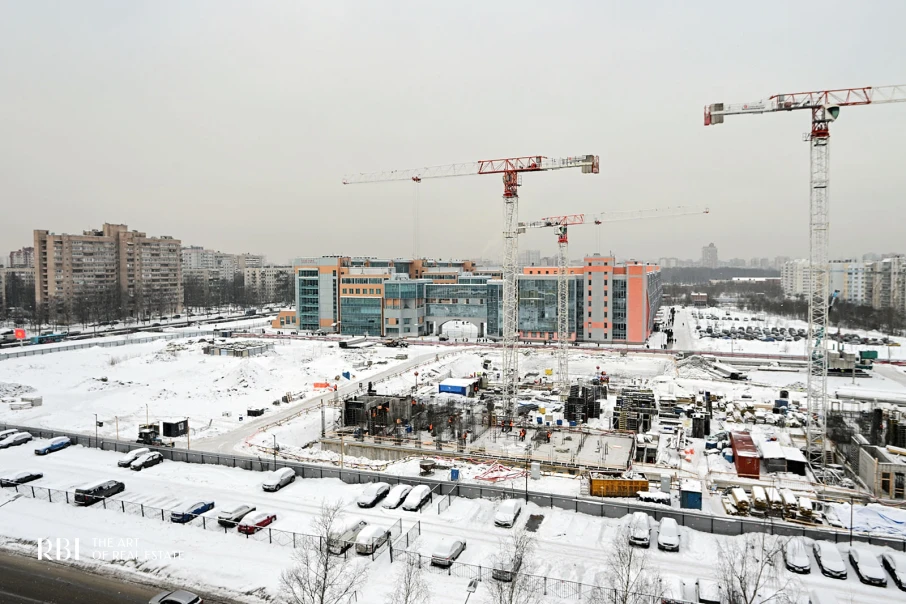

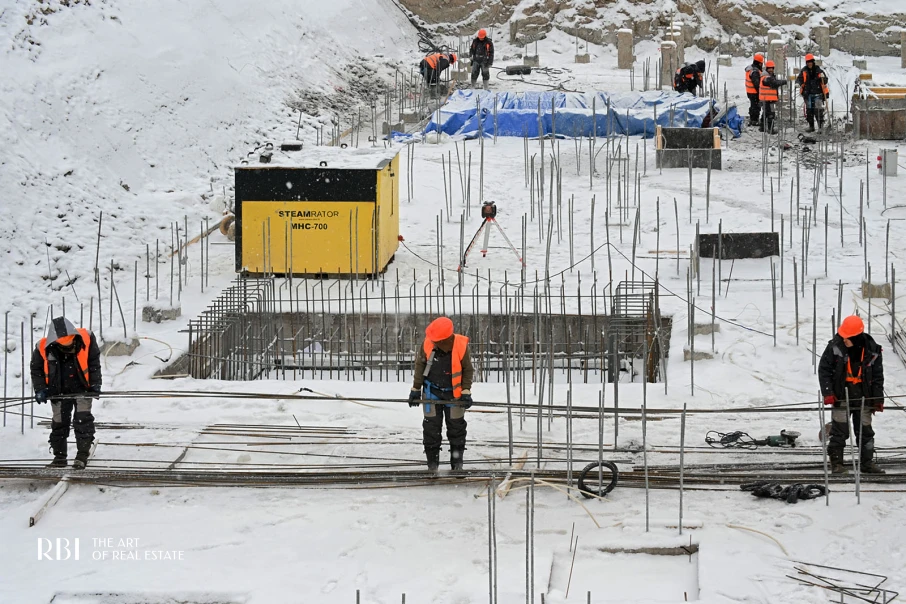

Сваи под паркинг закончены
Свайное поле под подземным паркингом готово полностью, там же заливают фундамент и возводят стены. Корпус 4 докопал котлован и начал фундаментную плиту. Вторая секция корпуса 5 перекрывает подвал, корпус 6 возводит его стены. Детскому саду погрузили шпунт.
Январь 2026

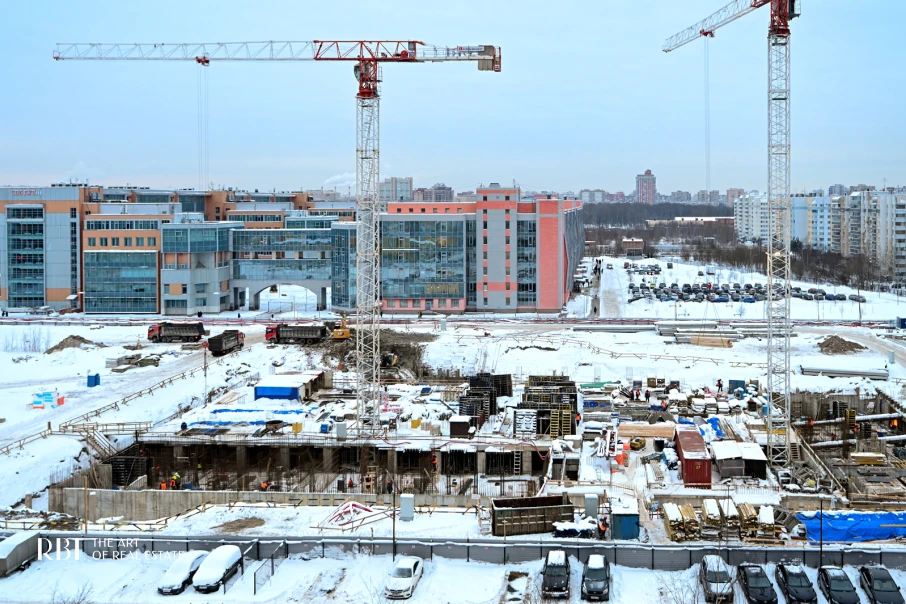

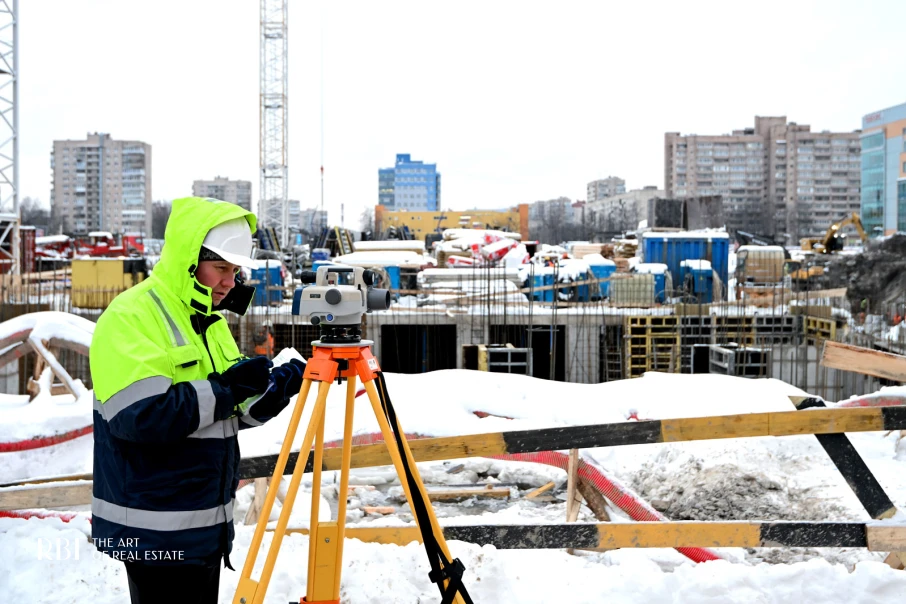

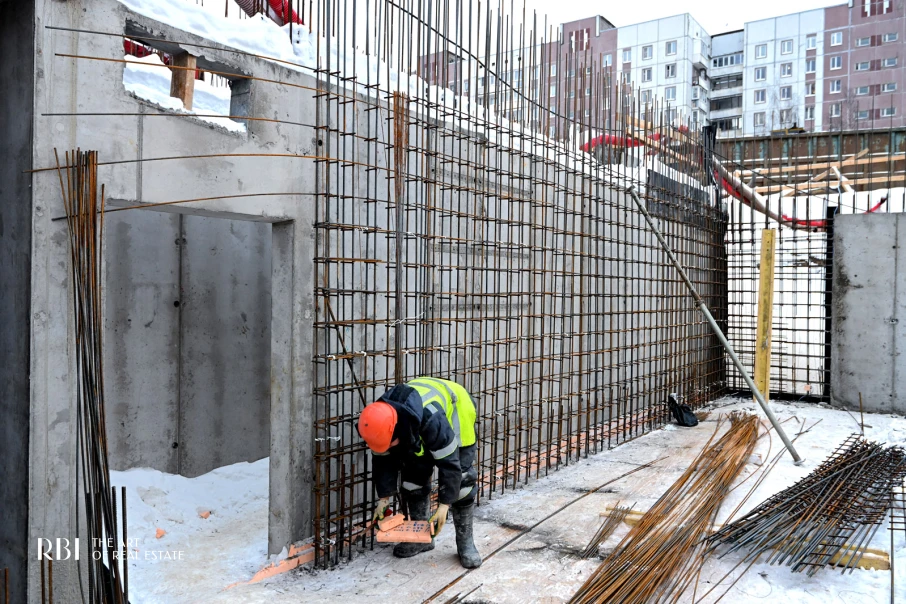

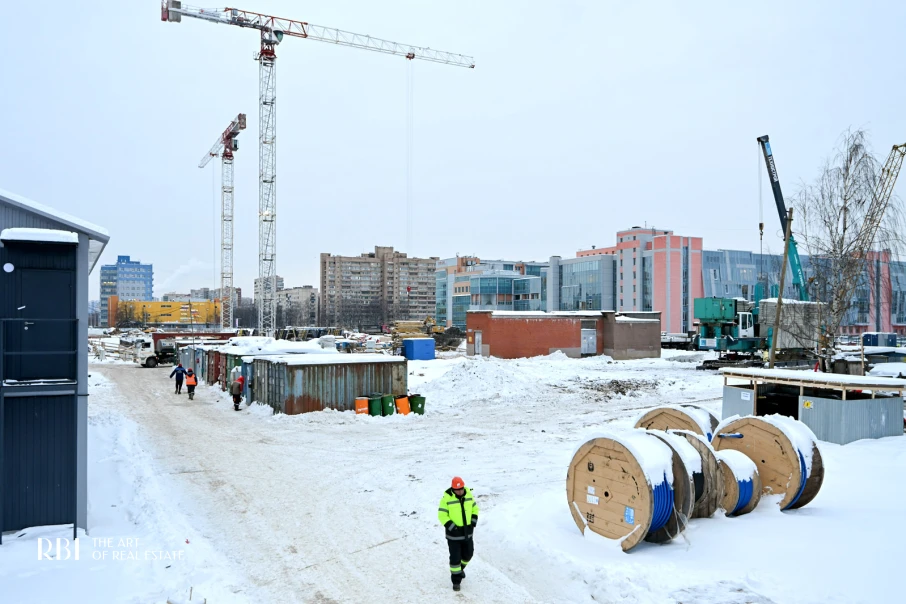

Корпус 6 на фундаменте
Корпус 6 получил фундаментную плиту и начал стены подвала. Вторая секция корпуса 5 перекрывает подвал, у корпуса 4 копают котлован. В паркинге частично готовы стены и перекрытие первого подземного уровня. У детского сада закончены сваи. На площадке работают три башенных крана из четырёх.
Декабрь 2025

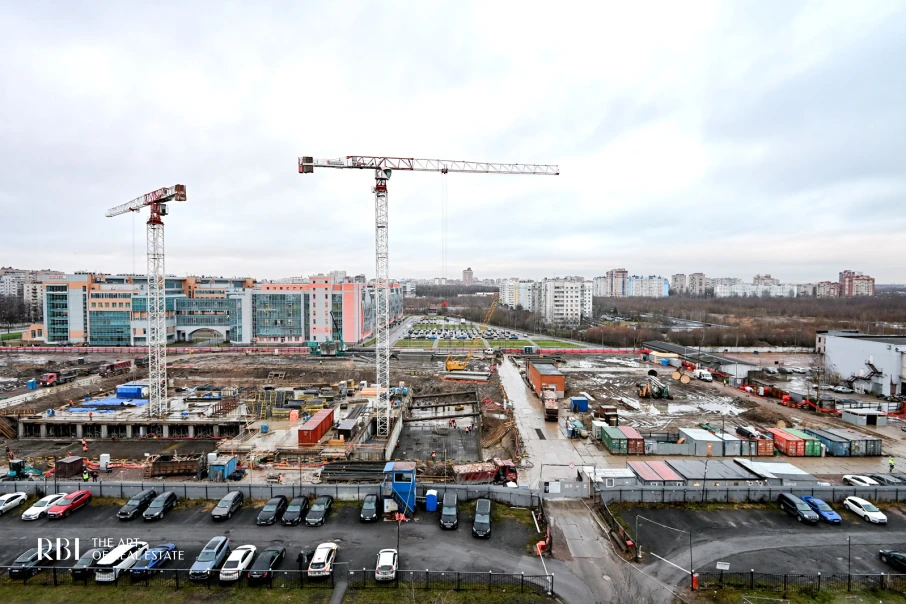

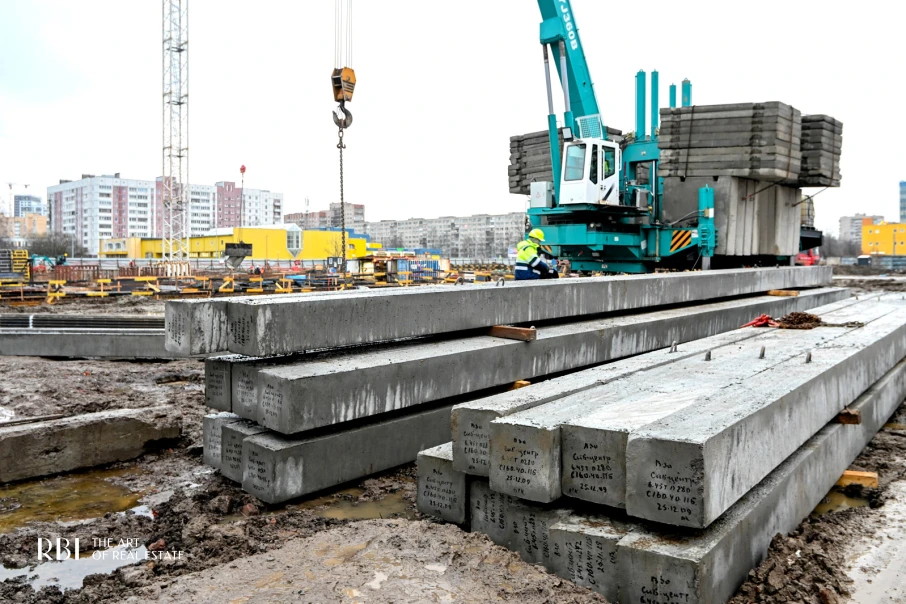

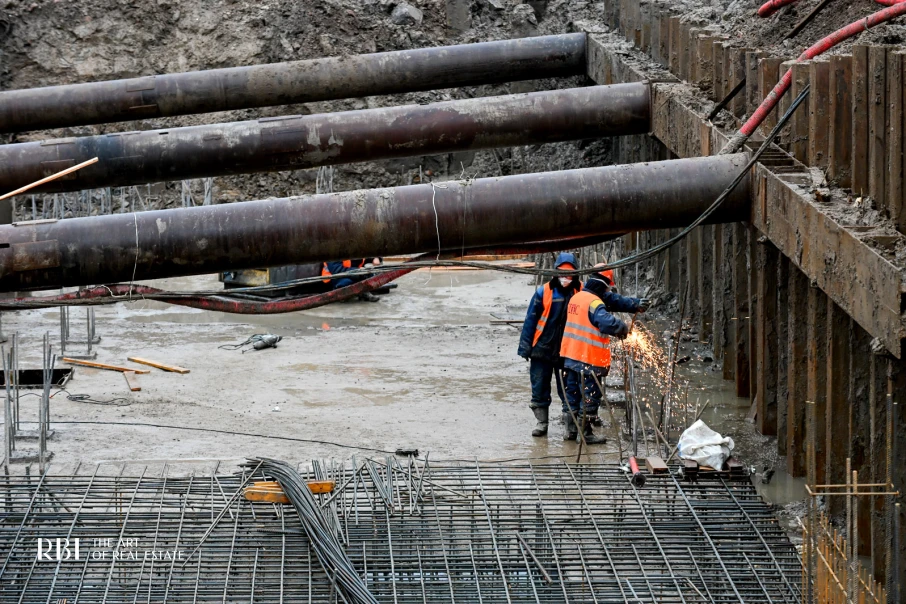

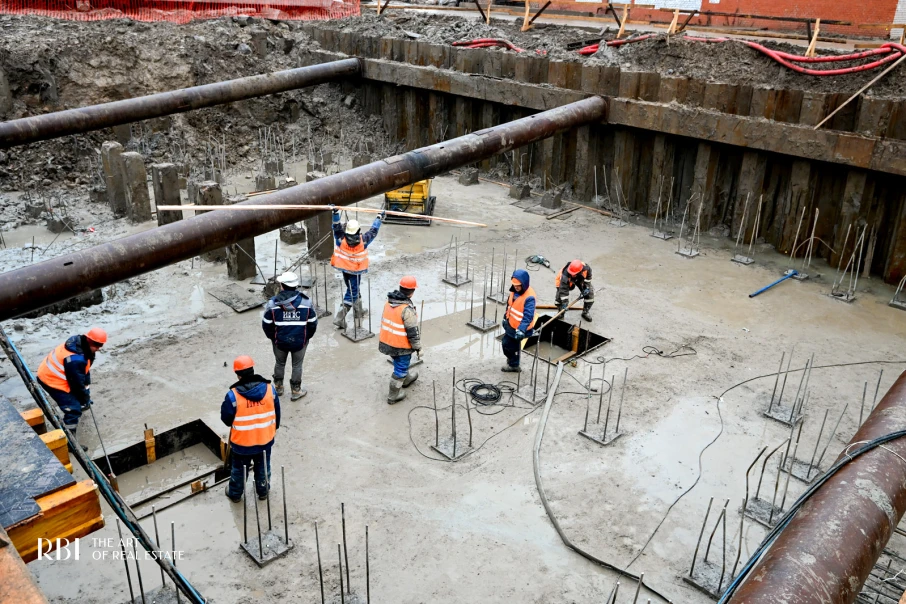

Залиты первые фундаменты
Корпус 6 и вторая секция корпуса 5 получили фундаментные плиты. Сваи под корпус 4 закончены, под первую секцию корпуса 5 ещё идут. В паркинге начали колонны и перекрытие.
Ноябрь 2025

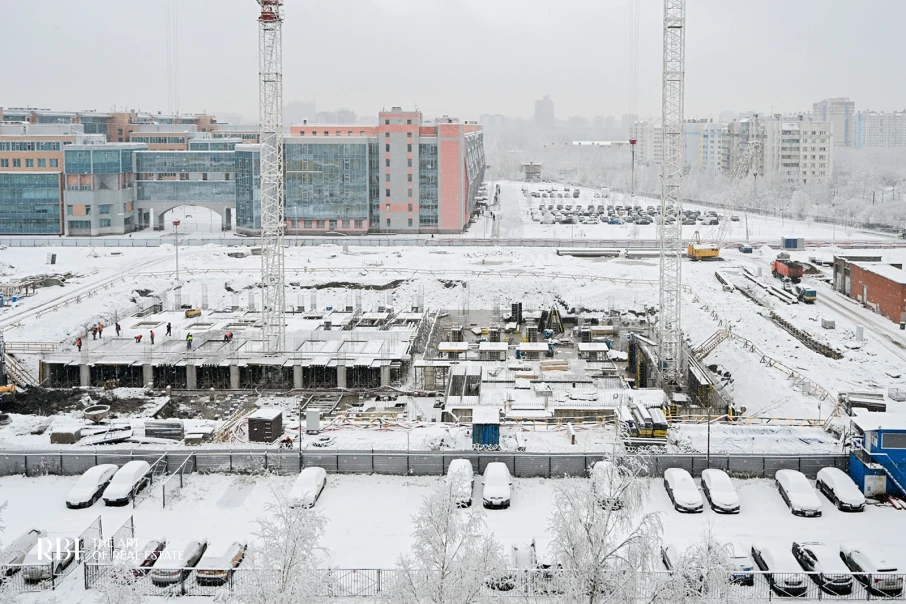

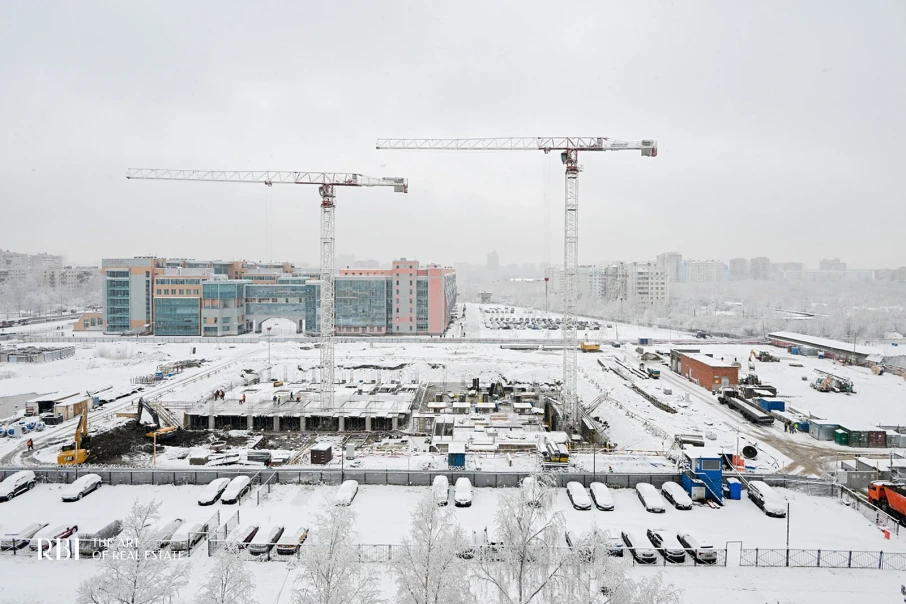

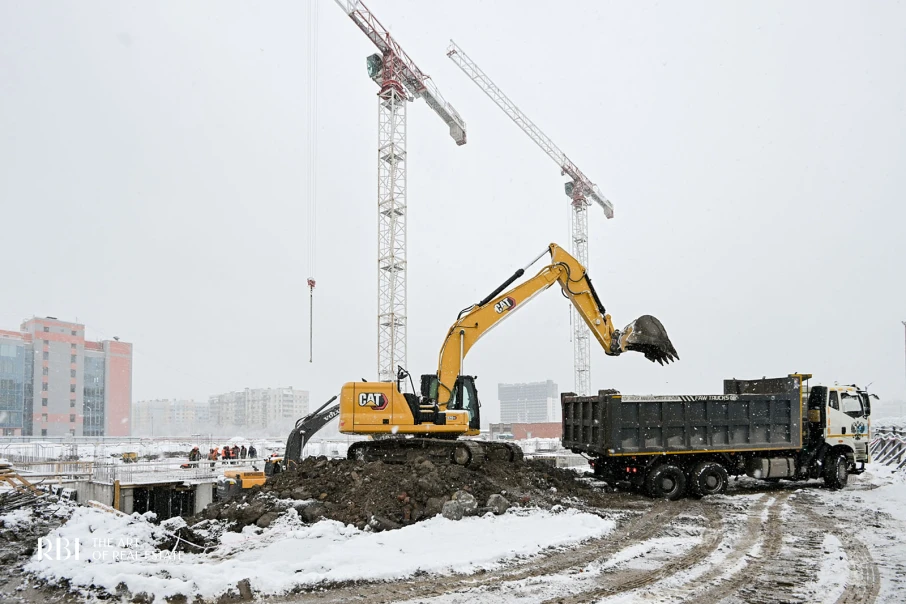

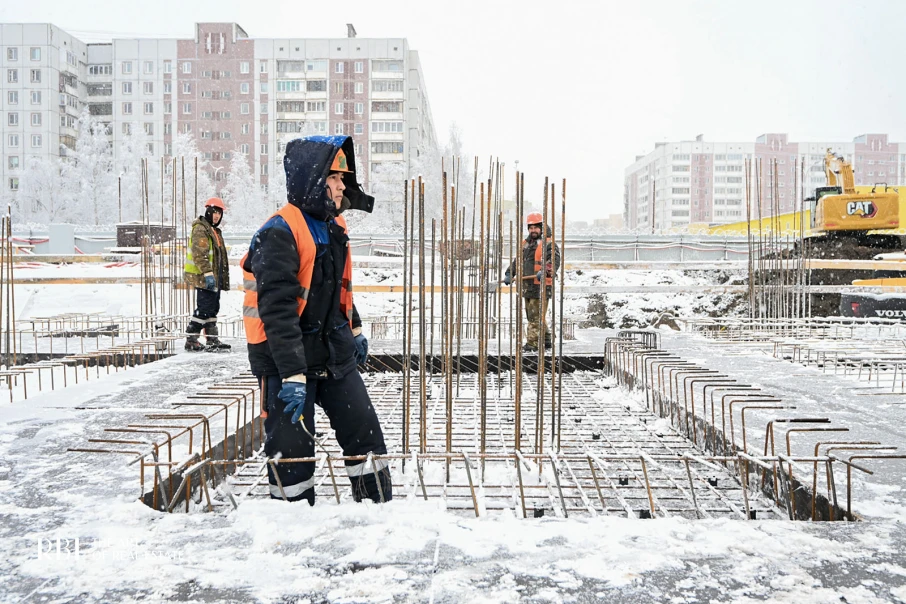

Начался монолит паркинга
В подземном паркинге монтируют колонны и перекрытие над первым уровнем. На месте корпуса 6 копают котлован и готовят бетонное основание под фундамент. Работают два башенных крана.
Октябрь 2025

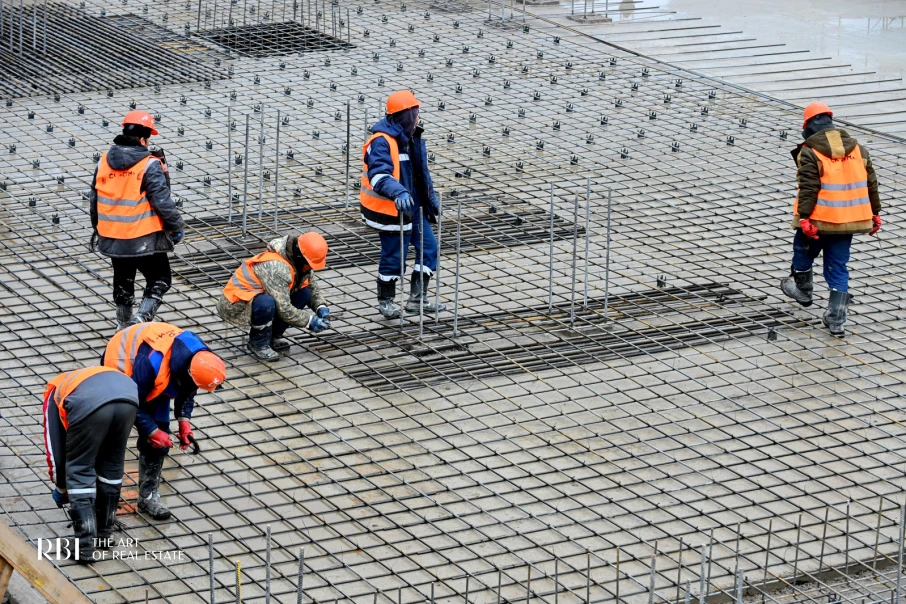

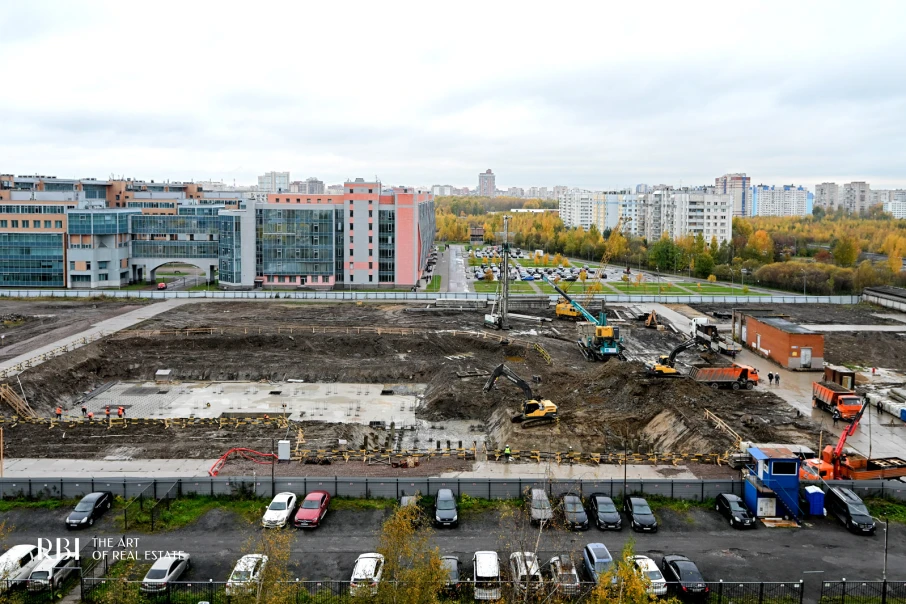

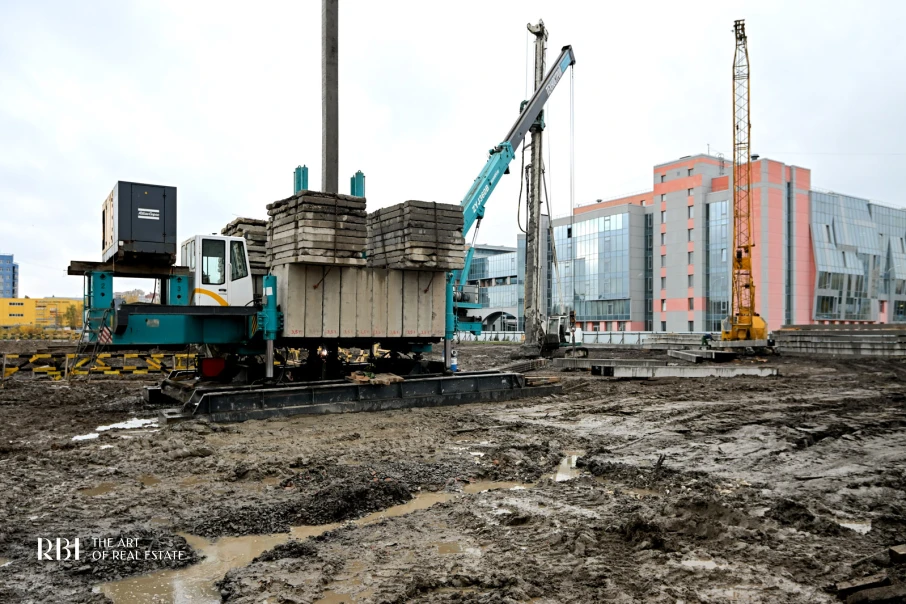

Сваи под корпус 6 готовы
Площадка обустроена на 98 %. Свайное поле корпуса 6 готово полностью, паркинга — на 91 %, корпуса 5 — на 57 %. Котлован первого участка вынут на 36 %, армирование фундаментной плиты — 10 %. Сети водопровода и канализации вынесены на 30 %.
Сентябрь 2025

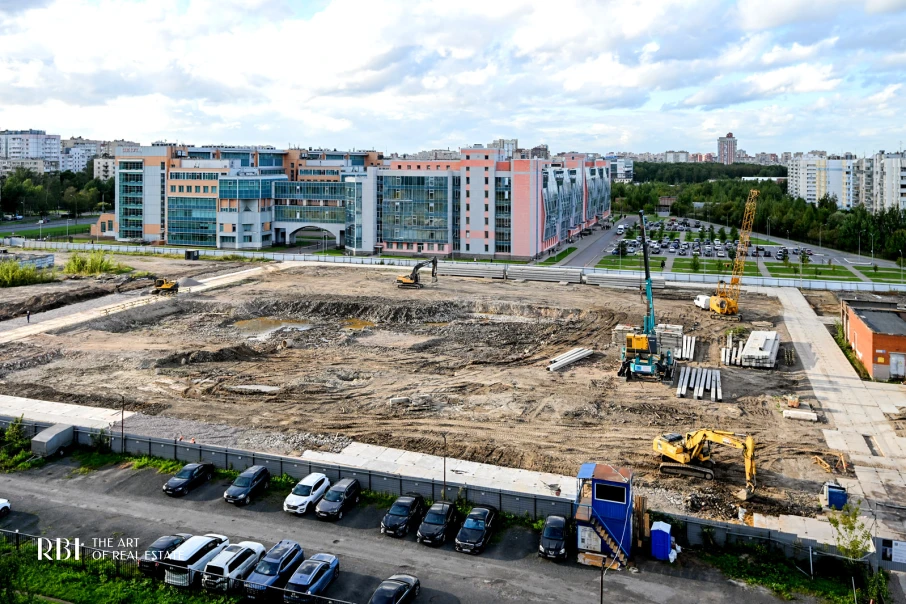

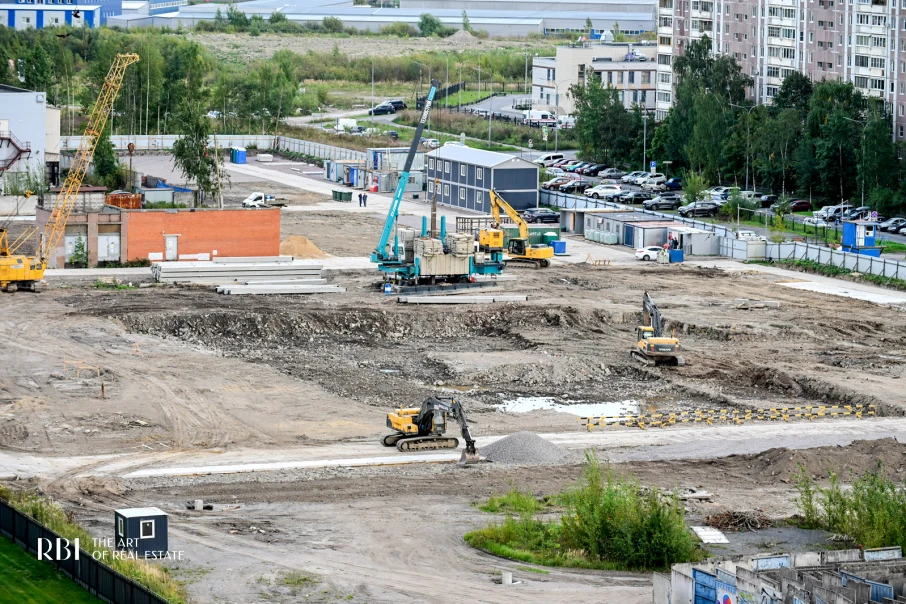

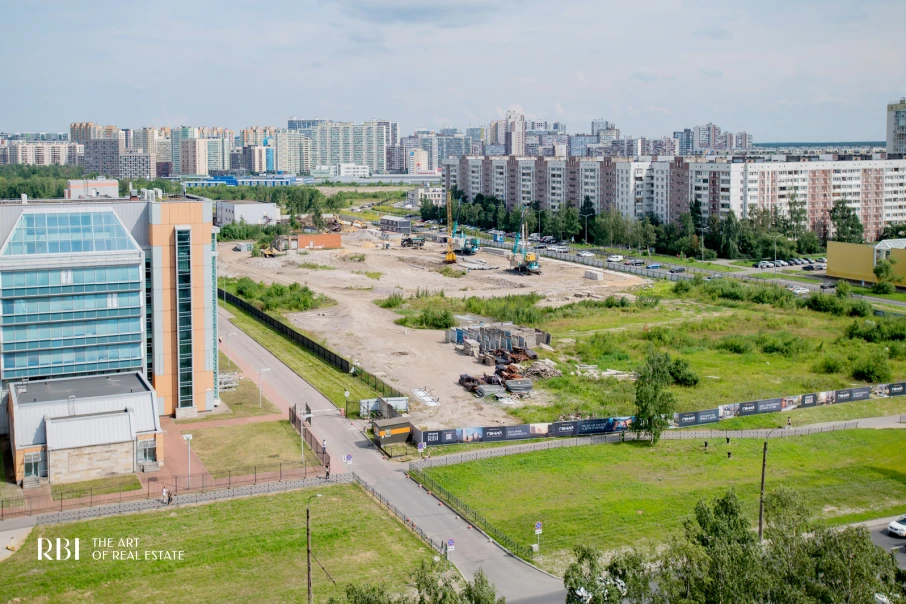

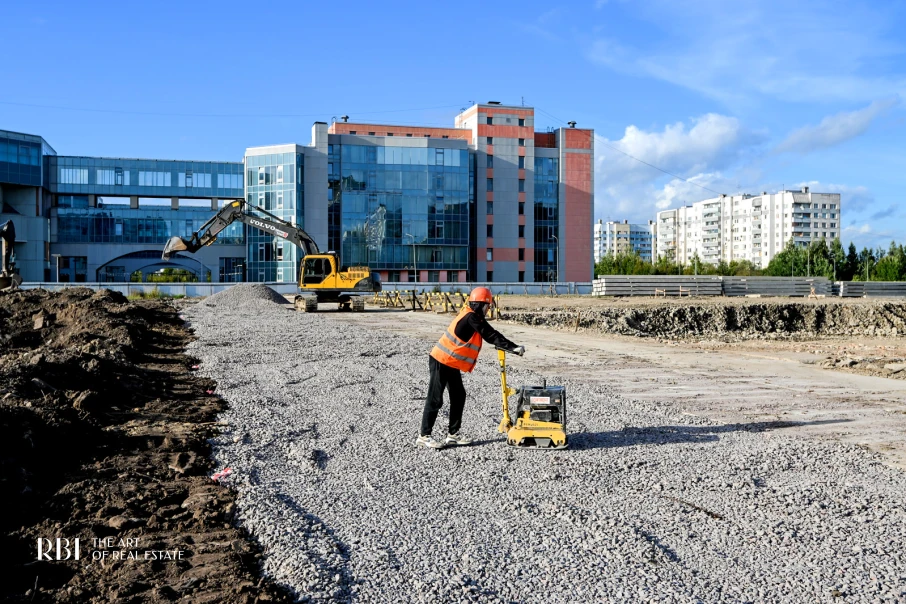

Сваи пошли под корпус 4
Под корпусом 6 сваи закончены, под корпусом 5 и паркингом продолжаются. Начинают свайное поле на месте корпуса 4.
Август 2025

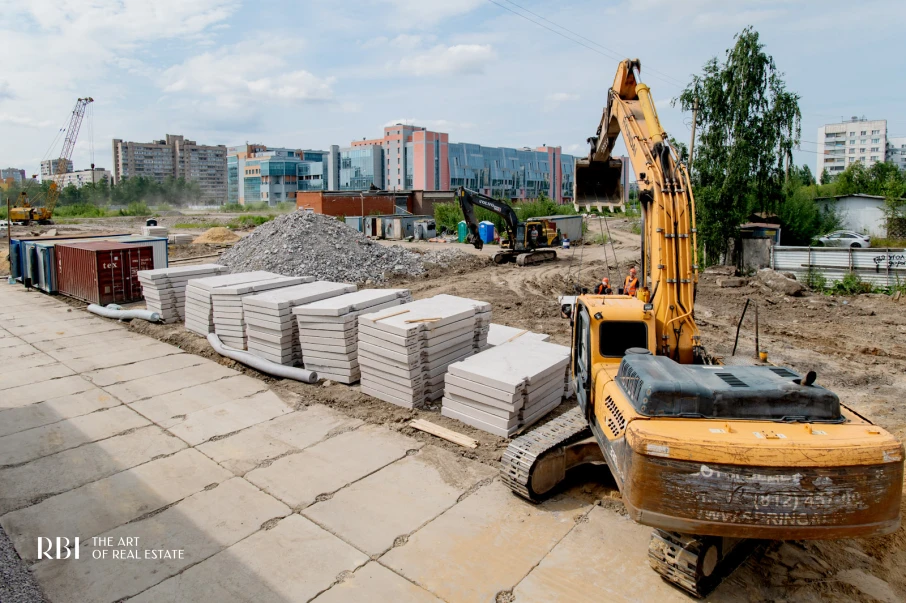

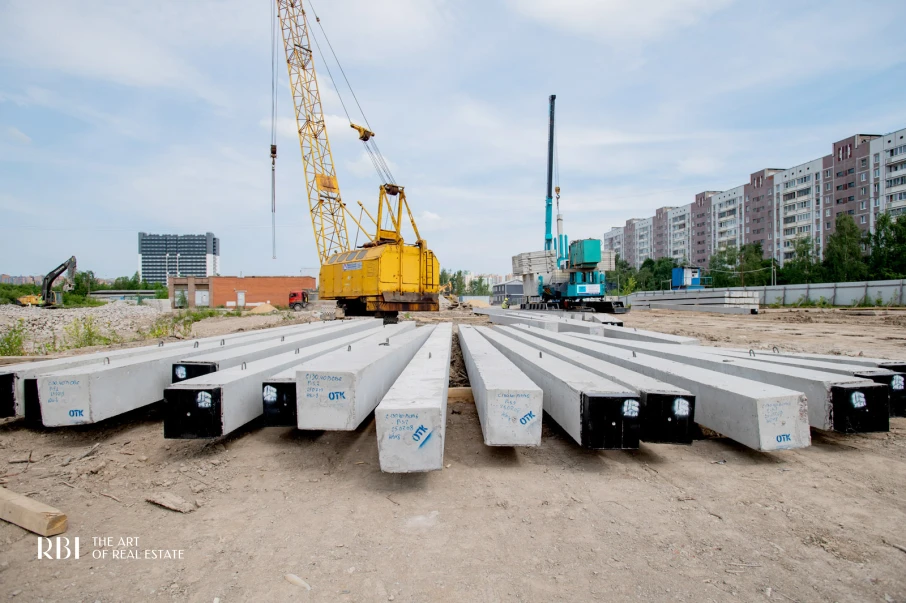

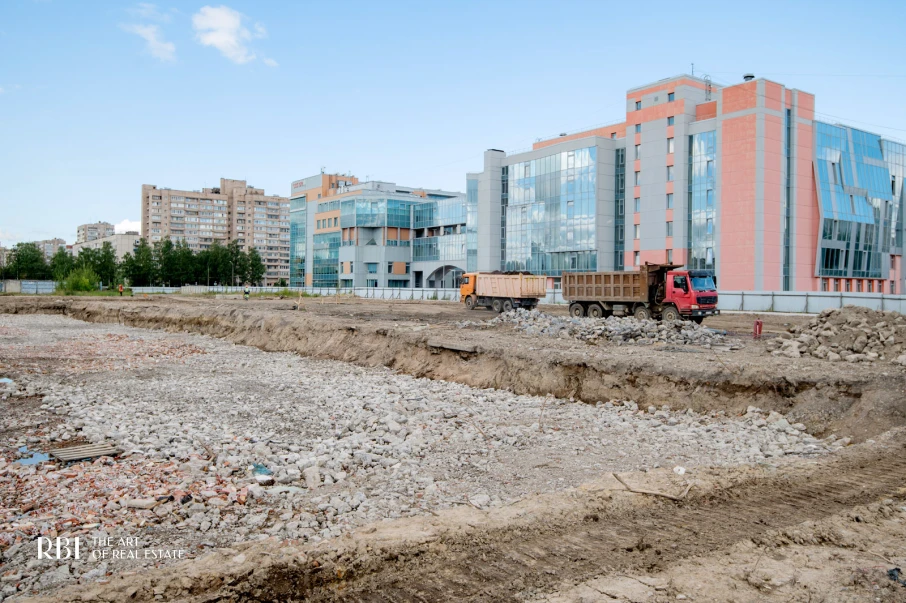

Около 150 свай за месяц
За август погрузили примерно 150 свай. Поле под корпусом 6 закончено, начались сваи под корпус 5, продолжаются под паркинг.
Июль 2025

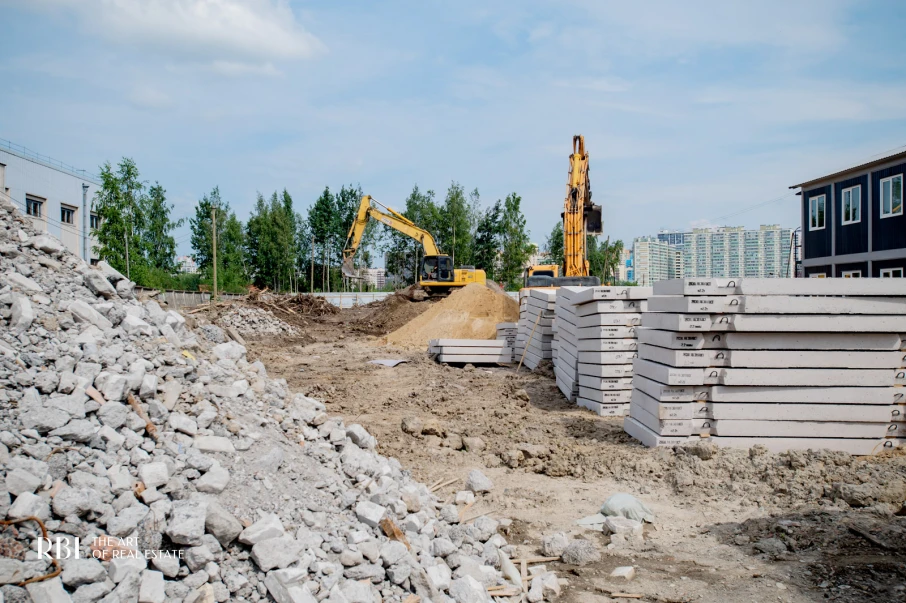

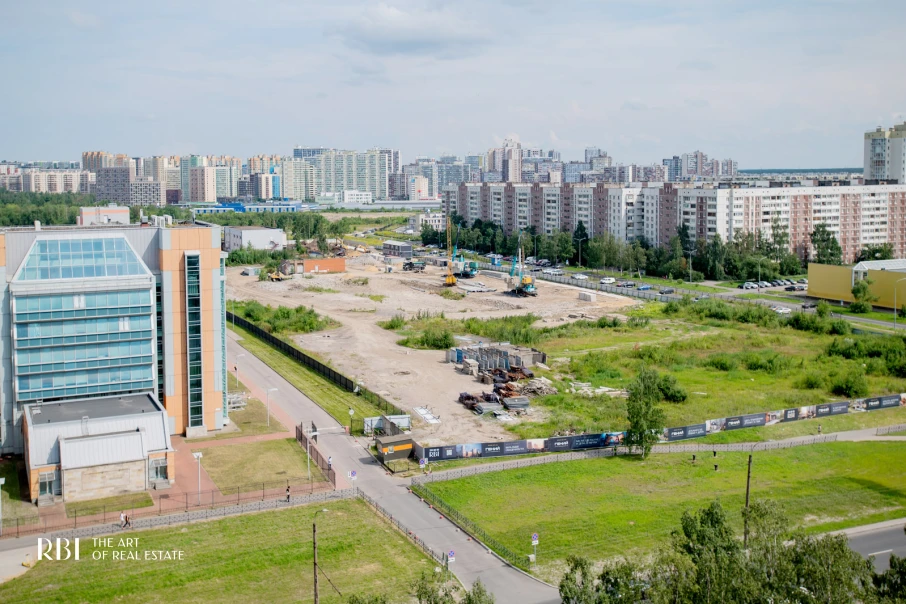

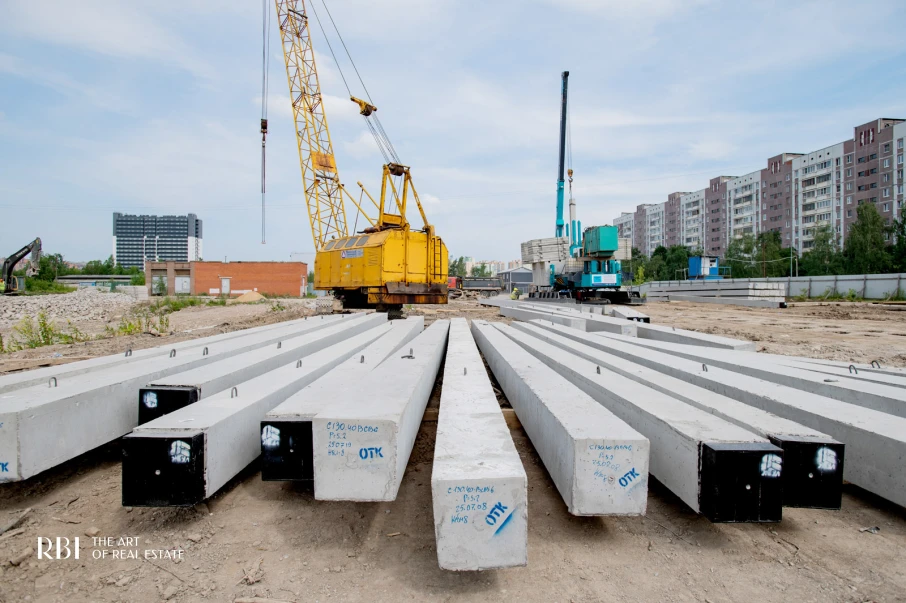

Началось свайное поле

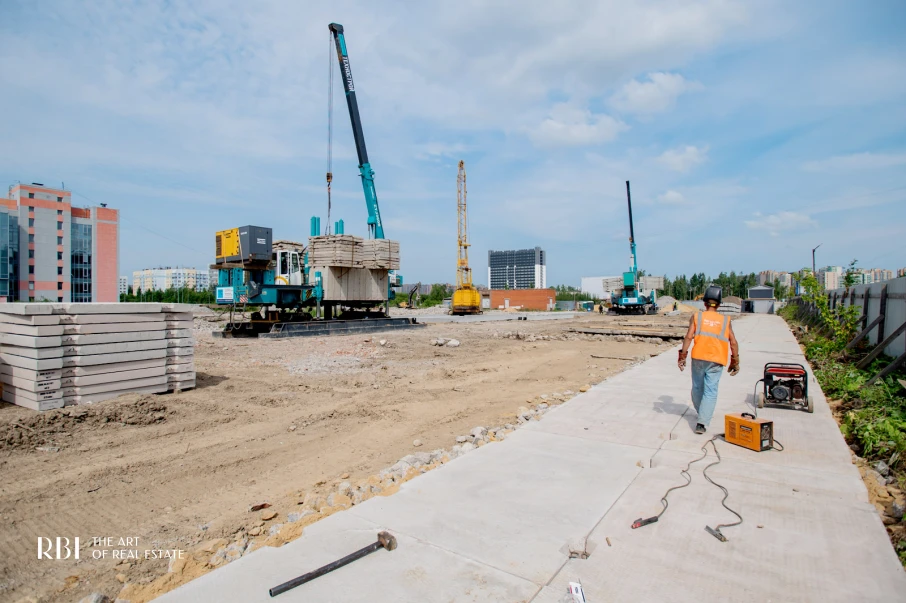

Испытательные сваи готовы, в июле начали основное свайное поле под корпус 6 и подземный паркинг. Параллельно делают временные проезды, склады и бытовой городок.
Июнь 2025

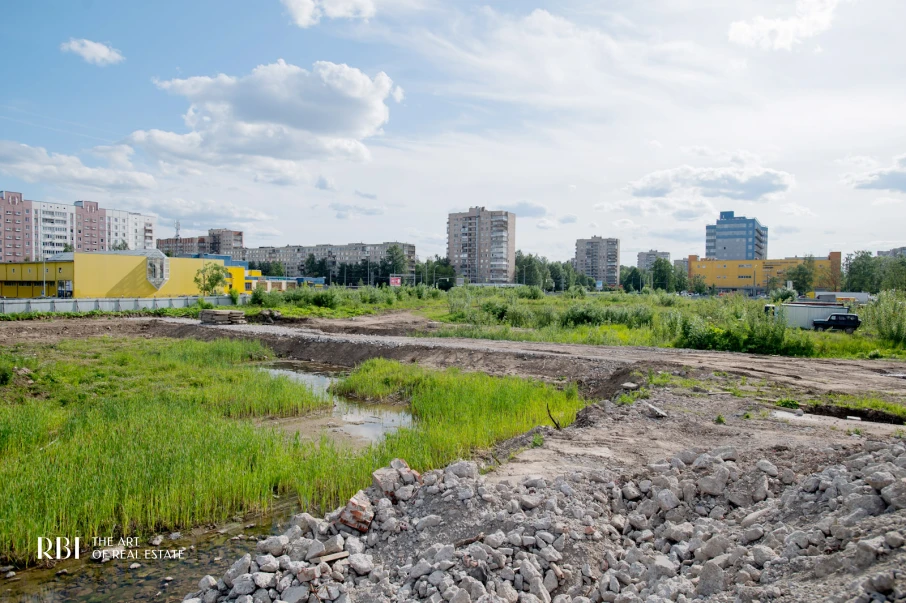

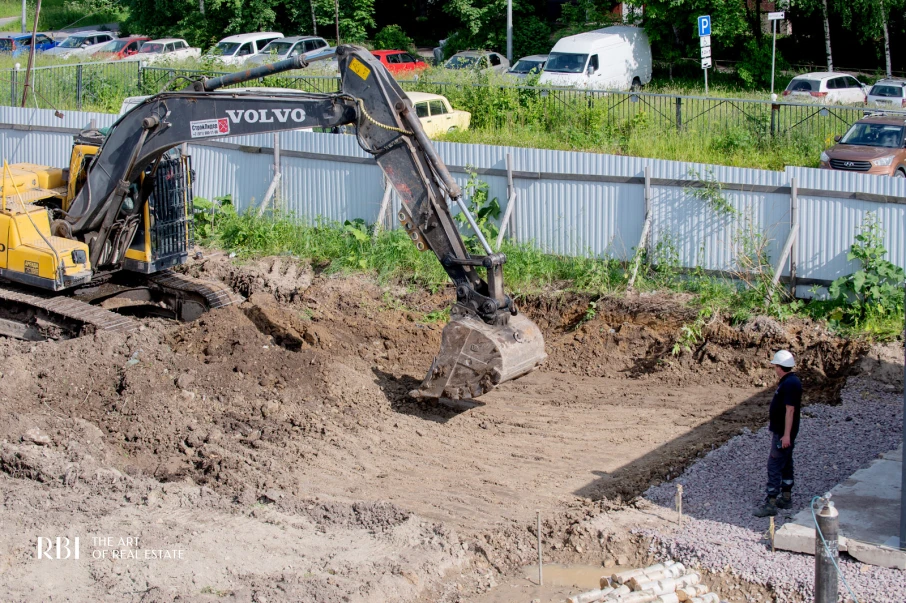

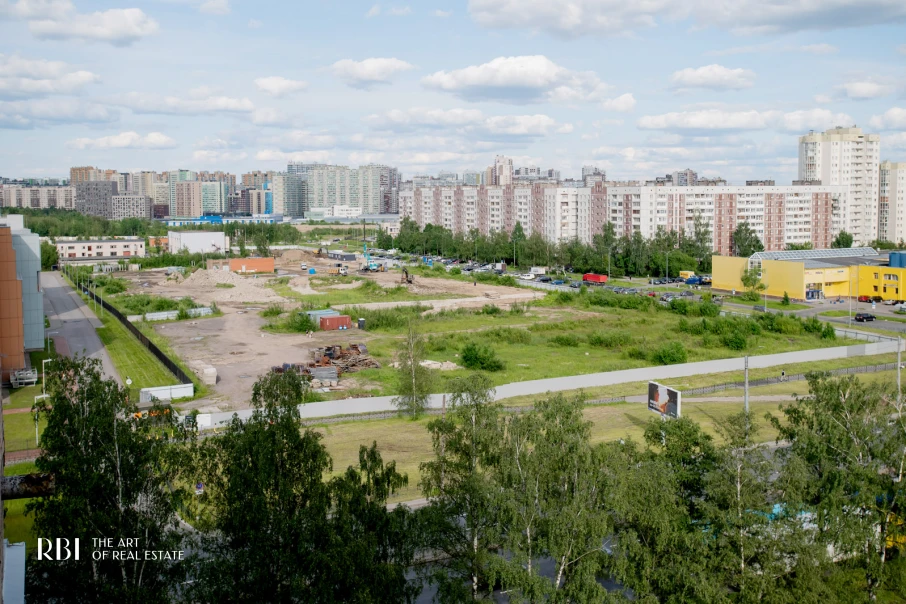

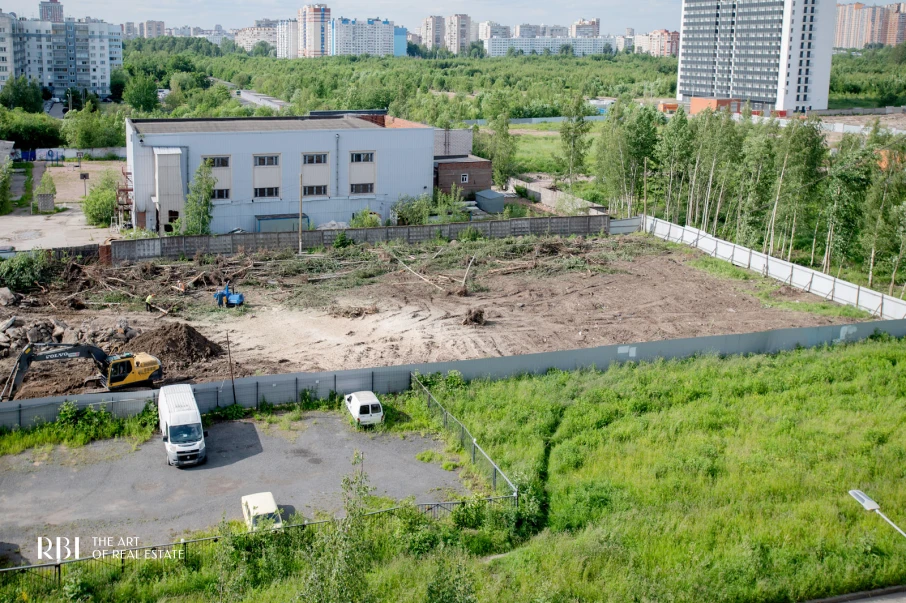

Старт стройки
В июне площадку огородили, начали выносить сети водопровода и канализации. Выполнены испытательные сваи.
Фото и сведения о работах — из ежемесячных отчётов застройщика RBI (ООО «Специализированный застройщик «ЭРБИАЙ-7»), пересказ наш. Сверено 27 сентября 2026 года. Срок сдачи по проекту — 1 оч.-2 кв.2028; 2 оч.-4 кв.2029.
Стадия проекта и продажи
Сроки
—Строительство · Комплекс возводится в Невском районе, на проспекте Большевиков, 22.
—Квартиры в продаже · Доступны студии, европланировки, классические квартиры и квартиры с террасами — всего в проекте 1211 квартир.
—Белая отделка · Квартиры передаются подготовленными под собственный ремонт.
—Передача ключей · Срок фиксируется в договоре по конкретному корпусу — присылаем актуальные данные по вашей квартире.
Застройщик
Дом строит специализированный застройщик, продажи идут по договору долевого участия. Деньги покупателя хранятся на эскроу-счёте и раскрываются после ввода дома.
Проект относится к комфорт-классу: корпуса переменной этажности от 10 до 22, закрытый двор без автомобильного проезда, коммерческие помещения на первых этажах с отдельными входами с улицы.
Кто продаёт
Art Estate — агентство недвижимости. Мы продаём квартиры этого дома по договору с застройщиком, поэтому цена для вас та же, что и напрямую: наценки агентства в стоимости квартиры нет.
Что делаем мы: показываем актуальный список свободных квартир, подбираем планировку под ваш бюджет и сценарий, сравниваем схемы оплаты, готовим документы на ипотеку и сопровождаем сделку до подписания. Вопросы по машиноместам и деталям договора разбираем до брони, а не после.
Отправим подборку квартир под ваш бюджет и сценарий — с планировками, этажами и ценами на сегодня. Добавим проектную документацию и расчёт ипотеки или рассрочки, если это нужно.
Пришлём планировки, площади и актуальные цены по вашим параметрам. Ответим в рабочее время, обычно в тот же день.
Номер нужен, чтобы ответить по этому объекту. Согласие вы даёте нажатием кнопки — текст стоит прямо под ней. Новости и предложения придут, только если отмечена галочка.
Мы используем куки и Яндекс Метрику. Подробнее в политике.
